Våra pågående projekt
Ibland bygger vi ut våra nät, ibland måste de repareras. Om det är ett mindre eller mer hastigt planerat arbete så har vi information och skyltning på plats men ibland pågår mer omfattande grävprojekt och de samlar vi information kring på den här sidan.

Kraftringen Energi AB
Med anledning av ett underhållsarbete på fastigheterna Virket 3 och 6 i västra Lund så kommer vi vara tvungna att göra avstängningar på fjärrvärmenätet den 28/4 och 5/5.
Etapp 1 - 28/4 kl 08.00 - 20.00
Etapp 2 - 5/5 kl 08.00 - 20.00

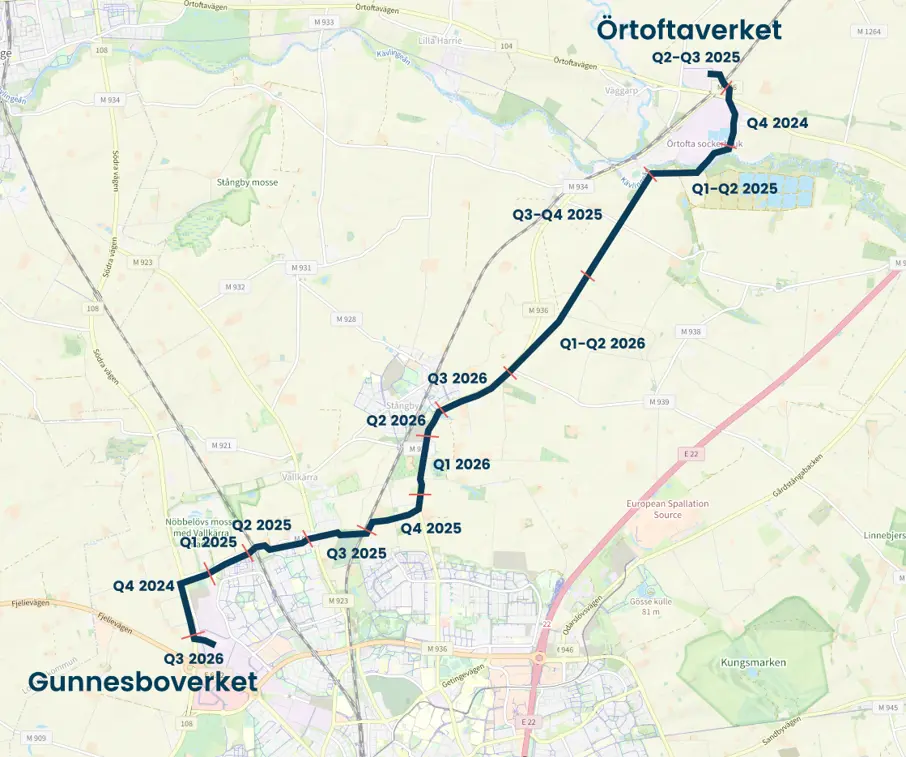

Med start hösten 2024 och fram till slutet av 2026 pågår ett stort grävprojekt mellan vårt kraftvärmeverk i Örtofta och Gunnesbo i västra Lund. För att möta framtida behov bygger vi här en förstärkning av den överföringskapacitet för fjärrvärme som behövs i den delen av vårt nät.
Läs mer på projektets egen sida.
Kraftringen Nät AB

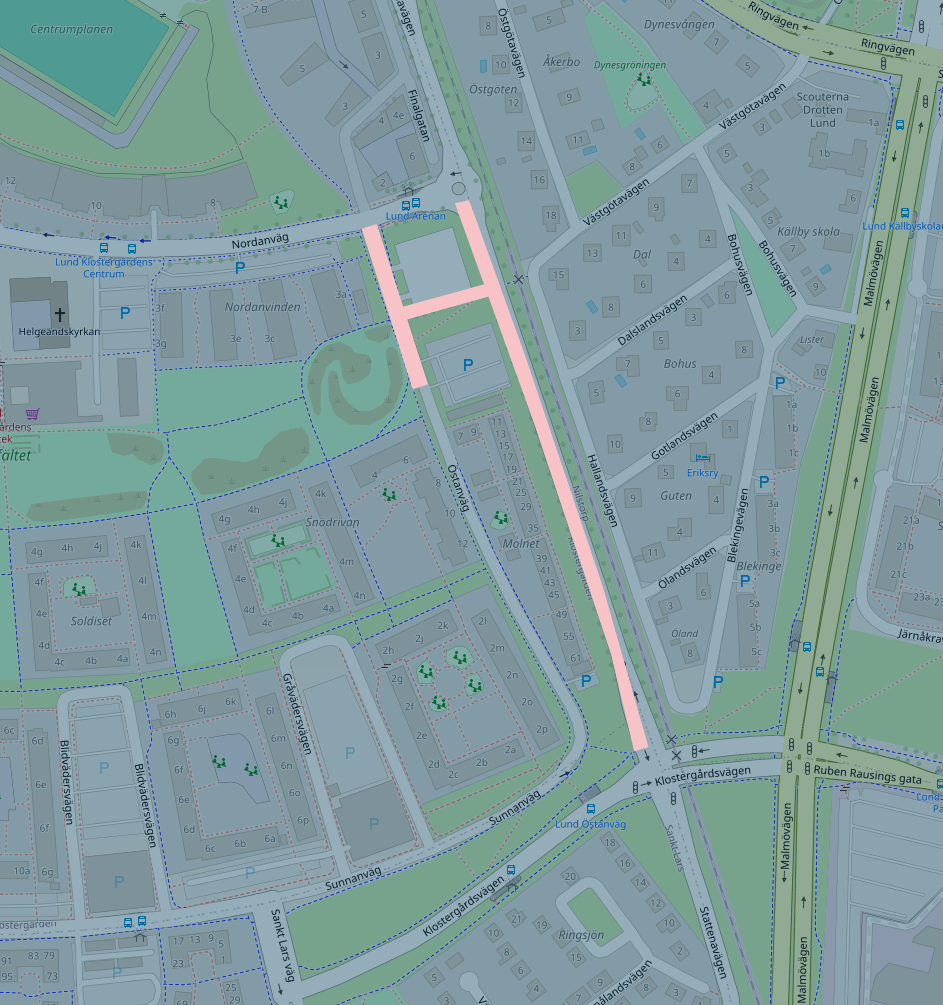

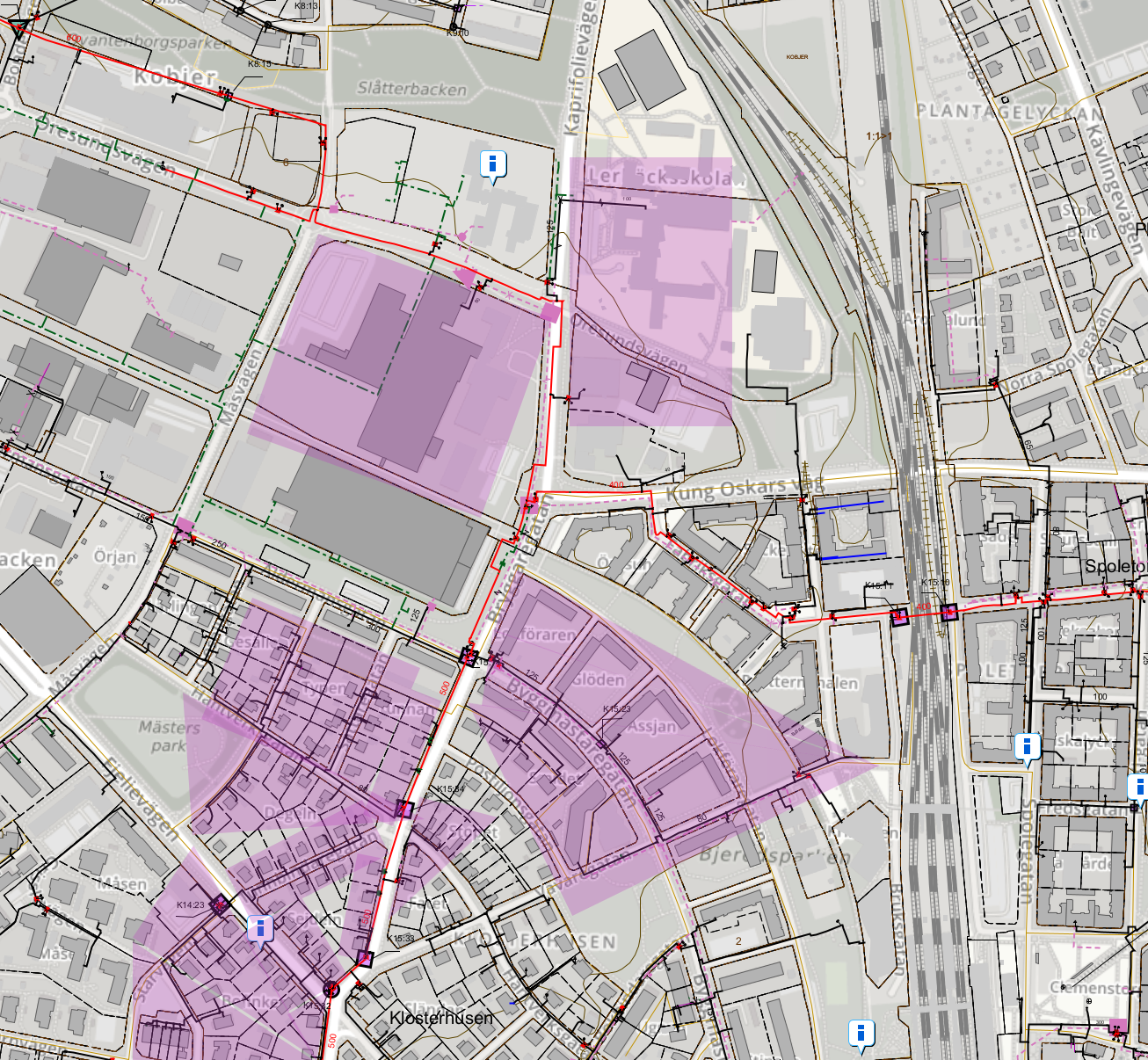

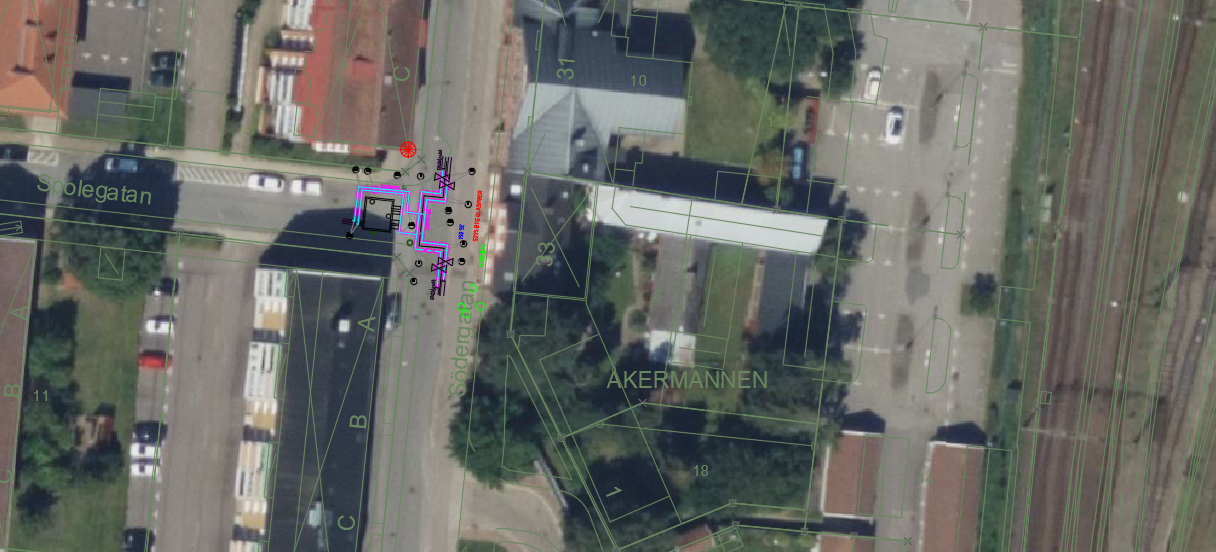

På uppdrag av Lunds kommun så ska Kraftringen Nät flytta el-, gas-, och fiberledningar på fastigheterna Molnet och Stormen i Lund. Ledningarna flyttas för att placeras på tillräckligt avstånd från fastighetsgränserna.
Arbetet medför att delar av Stattenavägen och Östanväg kommer stängas av för trafik från 7 april till 16 maj. Även gång och cykelbanan mellan vägarna kommer stängas av. Akea är Kraftringens entreprenör som utför arbetet.
Ytterligare information finns på Lund kommuns webbplats.

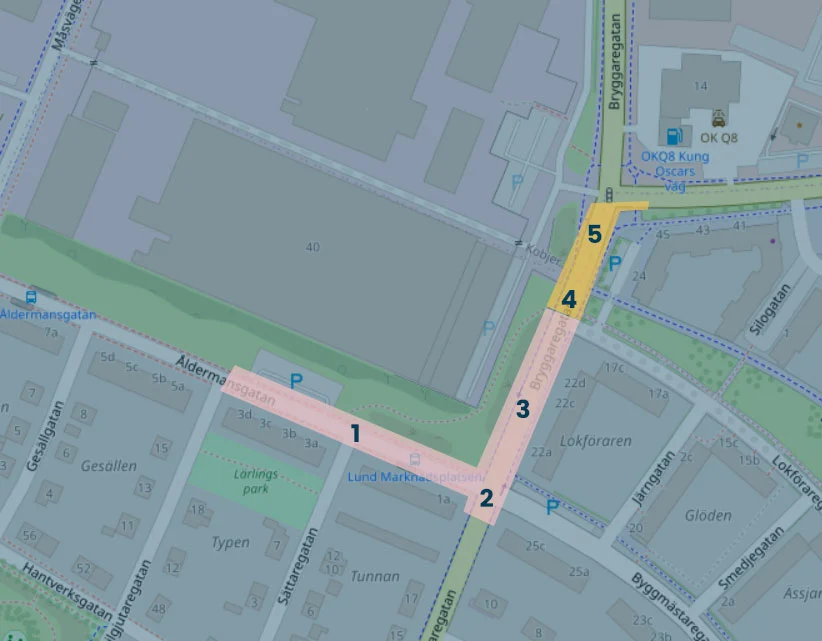

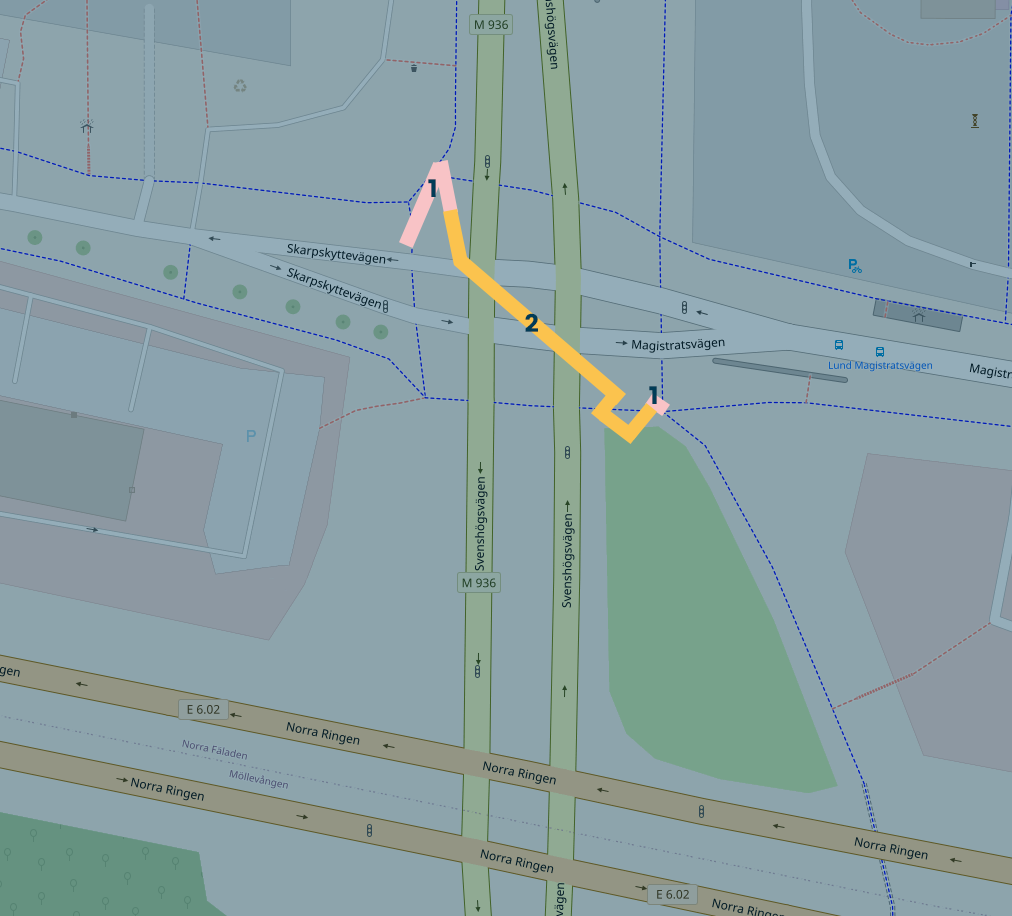

Nu förbättrar vi kapaciteten och driftsäkerheten i elnätet i norra Lund. I stadsdelarna Möllevången och Norra Fäladen vid Norra Ringvägen gräver vi ned nya kablar. I samband med det passar vi även på att byta ut andra befintliga kablar som är i behov av uppgradering. Arbetet berör främst Kämnärsvägen samt gång- och cykelbanor i området kring Magistratvägen, Svenshögsvägen och Norra Ringen.
Arbetet beräknas pågå fram till sommaren 2026. Vi gör vårt bästa för att minimera påverkan på trafiken och framkomligheten under tiden. Tack för din förståelse.
Vi gräver ner nya kablar längs Ystadsvägen mot Ellingevägen. Arbetet berör främst korsningen Ellingevägen–Ystadsvägen och den östra sidan av Ystadsvägen. Grävarbetet pågår från oktober 2025 och beräknas ta cirka sex månader. Vi gör vårt bästa för att minimera påverkan på trafik och framkomlighet.
Tack för din förståelse!
Har du frågor eller funderingar kring projektet? Tveka inte att kontakta oss!
I samband med Lunds kommuns ombyggnad av torget tar Kraftringen Nät tillfället i akt och framtidssäkrar elnätet i området. Arbetet bidrar till ökad driftsäkerhet och säkerställer att framtida behov runt Botulfsplatsen kan tillgodoses.
Läs mer om hela ombyggnaden på lund.se
